格尔木350MW光热项目全面复工

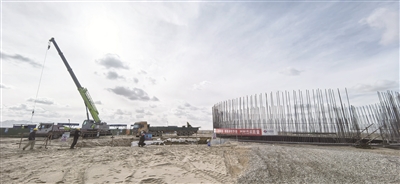

项目现场建设。记者 宗布尔 摄

本报讯(记者 汤红红 宗布尔)3月13日,格尔木350MW塔式光热发电项目建设现场机器轰鸣,施工人员精神饱满、各司其职,按下复工“快进键”,标志着该项目在完成冬季休整后,全面迈入新一年的建设冲刺阶段。

为确保2026年建设工作安全、高效、有序启动,可胜技术项目管理团队提前策划、周密部署。复工首日,项目部联合各参建单位重点开展了返岗人员安全教育培训、施工现场安全隐患排查及设备设施全面体检工作,确保人员“思想”返岗、设备“健康”在岗。

作为项目的核心技术与装备提供商,可胜技术采用了其自主研发的高精度智能定日镜,具有跟踪精度高、安装效率快、维护成本低等显著优势,为后续大规模并网发电奠定坚实基础。

可胜技术工程项目副总裁兼格尔木350MW塔式光热发电项目总指挥唐亚平说:“格尔木350MW塔式光热发电项目是全球首个‘三塔一机’塔式光热电站,项目总投资54亿元,年发电量9.6亿千瓦时。项目于去年10月份开工建设,去年已经完成三个吸热塔出零米工作。今年3月1日已经全面复工,计划是在今年9月份完成土建施工,转入机电安装阶段,整个项目计划于明年9月底并网发电。2026年是项目建设的攻坚之年,项目建设者将以此次复工为契机,发扬‘敢打硬仗、能打胜仗’的作风,严抓工程质量与安全,优化施工组织设计,全力以赴抢抓高原黄金施工期,确保项目早投产、早见效。”

该项目位于乌图美仁光伏光热园区,是全球在建的单机装机规模最大的塔式光热发电项目之一。项目建成后,预计年均发电量可达数十亿千瓦时,对于提升区域清洁能源占比、优化能源结构、助力国家“双碳”目标实现具有重要示范意义。

目前,该项目各项建设工作正在有条不紊地推进中。
