本报讯(记者 段亚慧)近日,青海华电格尔木一期2×660MW煤电项目铁路专用线施工现场传来捷报,随着最后一辆载有20立方米沙土的渣土车顺利驶离,该项目建设中施工量最大的“移山”任务圆满完成。
青海华电格尔木一期2×660MW煤电项目是格尔木市重点建设项目,铁路专用线项目作为其核心配套工程,建成后将从既有格尔木铁路物流园站西端接轨,新铺6条线路(含空车线2条、重车线2条、机走线1条、牵出线1条),可全面保障电厂发电物资运输供应需求。
为确保项目按计划推进,青藏铁路工程公司组建专业施工团队全程跟进建设进度,明确由格尔木工程分公司负责人牵头技术质量监管工作。施工队进驻后,先行完成2公里施工现场路面硬化,搭建办公区12间、加工区4个,为项目全面开工筑牢前期基础。

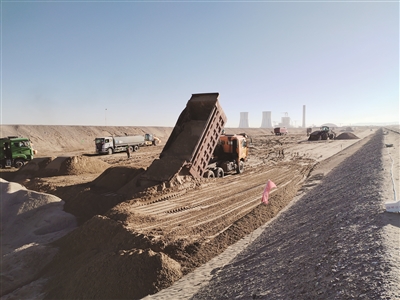

自“移山”作业启动以来,施工方采用“7×24小时”不间断施工模式,投入大型挖掘机6台、渣土车36辆,经过23天日夜奋战,累计运送沙土10000车、超20万立方米,成功将平均高度8米的5座沙丘全部移平,为后续线路铺设扫清了关键障碍。
目前,项目已进入场地表层清理阶段,后续地基换填作业将同步有序推进。
