本报讯(记者 谭丽 张丹丹 通讯员 张璞 张朋)近日,±400千伏柴达木换流站顺利完成年度检修工作。此次检修犹如为青藏联网工程这一重要电力通道的“心脏”做了一次全面“体检”与“诊疗”,大幅提升了工程健康水平,为后续电力安全稳定供应打下了坚实保障。
被誉为“电力天路”的青藏联网工程是第一条通往西藏的能源大动脉。自2011年底正式投运以来,已安全稳定运行近14年。其间,工程充分发挥关键作用,在丰水期助力“藏电外送”,将西藏富余电力输送至其他地区;在枯水期则承担“送电进藏”的重任,为西藏地区及时补充电力,是连接青藏两省区的稳定电力输送通道。

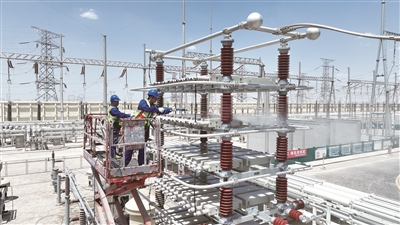

为持续保障青藏两省区电力能源的可靠稳定输送,国家电网公司每年都会对青藏联网工程直流系统开展年度集中检修。本次年度检修是柴达木换流站投运后的第14次年检,于6月10日正式启动。在短短6天紧张的作业时间里,158名专业技术人员齐心协力,高质量完成了487项检修项目。
与往年检修不同,此次检修面临着更为复杂的局面——柴达木换流站内正同步推进新扩建二期设备安装验收、一期设备改造等重要工作;精益化年检与扩建改造等多项任务相互叠加,无疑给检修工作带来了巨大挑战。对此,国网青海省电力公司充分发挥统筹协调能力,紧密结合青藏直流二期扩建工程进度,科学规划站内扩建、验收、检修、改造等各项工作,确保年度检修任务高效完成。
“目前,站内二期扩建工程已完成新建电气设备的安装工作,进入一期设备改造和新老设备对接及联合调试阶段。我们积极统筹协调安全监督、直流运维、现场检修等专业组,做实做细检修作业、验收质量、保电措施等工作,全力保障年检与扩建改造工作安全、优质、高效完成。”国网青海超高压公司总工程师杨放南介绍道。
据悉,青藏直流二期扩建工程是国网系统内首次在已投运的直流换流站内开展的扩建工程,也将成为国内首个采用双极4阀组并联运行的直流工程。该工程计划于今年9月投入运行,届时,青藏直流输送功率将由现在的600兆瓦提升至1200兆瓦,实现翻倍,将进一步增强青海、西藏两省区电力供应能力和稳定性,为两省区经济社会发展注入更强劲的动能,也为区域能源互联互通和协同发展写下新的篇章。
